Полусухая стяжка — это та же цементно-песчаная смесь, но с минимумом воды и с фиброволокном, которую подают машиной. Главный вопрос к ней один: когда можно класть покрытие. И именно здесь советы расходятся сильнее всего — от трёх дней до двадцати восьми.
Ниже — почему обе цифры правильные, какая толщина нужна именно вам и что происходит на объекте шаг за шагом.
Чем отличается от обычной мокрой
- Воды в разы меньше. Раствор на вид влажный песок, а не жидкое тесто. Меньше воды — меньше усадки и трещин.
- Фиброволокно вместо сетки. Волокно расходится по всему объёму и держит стяжку от трещин изнутри.
- Подаётся машиной. Пневмонагнетатель стоит снаружи и гонит смесь по шлангу — до 200 метров по горизонтали или на высоту тридцатиэтажного дома.
- Скорость. Бригада кладёт 200–300 м² за смену против нескольких десятков при ручной мокрой.
- Затирание машиной. Поверхность шлифуют затирочной машиной уже через несколько часов, и она выходит ровнее, чем под правило.

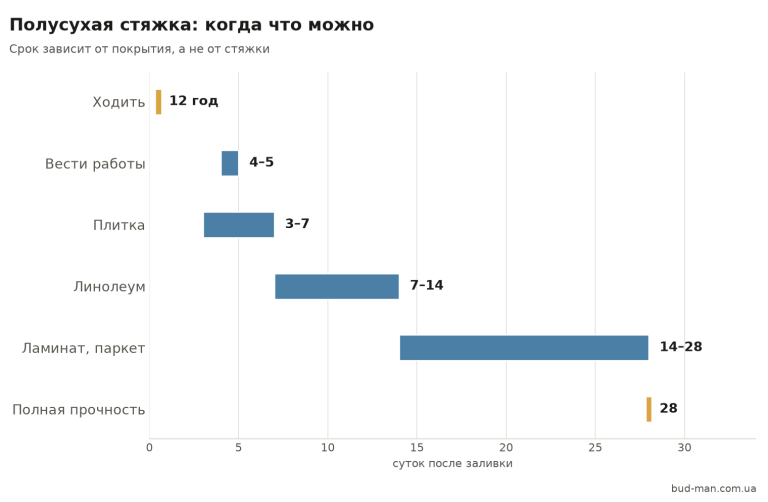

Когда можно ходить и класть покрытие
Вот где начинается путаница. Мы собрали сроки из разных источников, и они выглядят несовместимыми: «покрытие уже через 4 суток», «чистовое покрытие через 14 дней», «укладка материалов через 28 дней».
Противоречия здесь нет. Переменная, которую не называют, — тип покрытия. Стяжка отдаёт влагу ещё долго после того, как стала твёрдой. Плитка и керамогранит её пропускают, а ламинат, линолеум и паркет запечатывают: влага остаётся под ними и поднимает покрытие волной.
| Что делаем | Через сколько | Почему именно так |
|---|---|---|
| Ходить по стяжке | 12 часов | набрала достаточно прочности, чтобы держать человека |
| Ставить груз, вести работы | 4–5 суток | выдерживает около 100 кг точечной нагрузки |
| Класть плитку, керамогранит | 3–7 суток | покрытие паропроницаемое, остаточная влага выходит через швы |
| Линолеум | от 7–14 суток | замыкает влагу, нужно более сухое основание |
| Ламинат, паркет | 14–28 суток | самые чувствительные; паркет — до 21–28 суток |
| Полная прочность | 28 суток | цемент завершает гидратацию |
То есть «через 4 суток» — это про плитку, а «через 28 дней» — про паркет. Оба совета правильные, просто ни один не уточняет, к чему относится.
Практическое правило: спрашивайте мастера не «когда высохнет», а «когда можно класть именно моё покрытие». И если кладёте ламинат, не верьте цифре меньше двух недель, как бы удобно она ни звучала.
Какая должна быть толщина
Здесь тоже расхождение: одни источники пишут минимум 3 см, другие — 5 см. И снова оба правы, потому что речь о разных конструкциях.
| Тип стяжки | Минимальная толщина | Когда применяют |
|---|---|---|
| Связанная — просто по плите | от 3 см | ровное прочное основание, без утеплителя |
| По разделительному слою — плёнка | от 4 см | нужна отсечная гидроизоляция |
| Плавающая — по утеплителю или звукоизоляции | от 5 см | квартиры, тёплый пол, шумоизоляция |
| Оптимальная для жилья | 5–8 см | запас прочности без лишнего веса |
Слой тоньше 3 см на плавающей конструкции трескается — под ним нет сцепления с основанием, и вся прочность держится на собственной толщине.
Состав смеси и зачем фибра
Классические пропорции — 1 часть цемента на 3 части песка, цемент М400 или М500. Фиброволокна берут около 1 кг на кубометр раствора.
На практике замешивают партиями прямо в пневмонагнетателе. Типичный замес выглядит так:
- 50 кг цемента (два мешка);
- 120 л песка;
- 150 г фиброволокна;
- перемешать сухими 3 минуты, затем добавить воду и перемешать ещё раз.
Фибра заменяет армирующую сетку не полностью, а по-другому: сетка работает в одной плоскости, а волокно распределено по всему объёму и не даёт трещинам развиваться на этапе твердения. На тонких слоях и под тёплым полом часто делают и то, и другое.
Если мешаете сами и не уверены в пропорциях, посмотрите нашу статью о пропорциях бетона и раствора — там таблицы по маркам и в вёдрах.
Как это делают на объекте
- Основание готовят: убирают мусор, обеспыливают, при необходимости кладут плёнку или утеплитель и демпферную ленту по периметру.
- Выставляют маяки. Первый — в 15–20 см от стены, дальше шаг не более 90 см, чтобы правило опиралось на два соседних.
- Подают смесь. Пневмонагнетатель стоит снаружи, шланг заходит в помещение — поэтому мешки и песок не носят по квартире.
- Разравнивают по маякам правилом.
- Затирают машиной через несколько часов, когда стяжка уже держит вес, но ещё поддаётся.
- Накрывают плёнкой и оставляют набирать прочность.
Температура в помещении во время работ и твердения — не ниже +5 °C. На морозе цемент не гидратируется, и стяжка не наберёт проектной прочности.
Можно ли сделать вручную
Можно, и на одну комнату это даже разумно — выгонять пневмонагнетатель ради 12 м² никто не будет.
Но честно о разнице. Без машины вы теряете три вещи: равномерность замеса (вручную легко перелить воды и получить обычную мокрую стяжку), скорость (площадь нужно пройти за один раз, иначе будет шов) и машинное затирание, которое и даёт ту гладкость, ради которой полусухую выбирают. Результат выходит ближе к обычной стяжке под правило.
Для большой площади ручной способ не имеет смысла: бригада с машиной делает 200–300 м² за смену, а руками столько не пройти без стыков.
Три ошибки, из-за которых стяжка трескается
- Забыли демпферную ленту. Стяжка расширяется и упирается в стены — трещины идут от углов. Лента стоит копейки и ставится за час.
- Слишком рано сняли плёнку. Первые сутки влага должна оставаться внутри. Если стяжка сохнет сверху быстрее, чем внутри, верх трескается.
- Положили ламинат через неделю. Самая дорогая ошибка: покрытие приходится снимать, и сама стяжка тут ни при чём.
Сколько всё это стоит за квадратный метр и почему цены различаются вчетверо — в соседней статье: стяжка пола, цена за работу и расход материала.
Вопросы и ответы
Через сколько можно ходить по полусухой стяжке?
Через 12 часов. Это самая стабильная цифра — её называют все источники. Вести строительные работы и ставить груз можно через 4–5 суток.
Когда класть ламинат на полусухую стяжку?
Не раньше чем через 14 суток, а лучше через 28. Ламинат замыкает влагу, и остаточная влага стяжки поднимает замки волной. Плитку можно значительно раньше — через 3–7 суток.
Какая минимальная толщина полусухой стяжки?
По плите — от 3 см. По плёнке — от 4 см. По утеплителю или звукоизоляции — от 5 см. Оптимум для жилья 5–8 см.
Нужна ли сетка, если есть фиброволокно?
На обычном слое 5–8 см обычно хватает фибры. Сетку добавляют на тонких слоях, на слабых основаниях и под тёплым полом.
Сколько фиброволокна на куб раствора?
Около 1 кг на кубометр. На типичный замес из 50 кг цемента и 120 л песка берут примерно 150 г.
Можно ли делать полусухую стяжку зимой?
В помещении — да, если температура не опускается ниже +5 °C весь период твердения, а не только в день заливки. Ночные похолодания — главный риск.
Почему полусухая ровнее обычной?
Из-за машинного затирания. Поверхность шлифуют затирочной машиной, пока стяжка ещё поддаётся, — правилом такой гладкости не достичь.
Числа собраны из практических руководств подрядчиков и технических материалов по состоянию на 12 сентября 2026 года. Сроки твердения зависят от толщины, температуры и влажности в помещении: перед укладкой покрытия ориентируйтесь на состояние конкретной стяжки, а не только на календарь.
