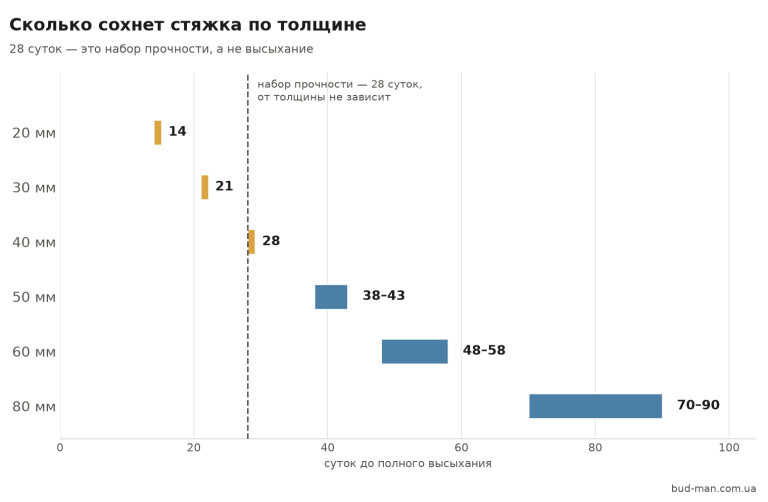

Короткий ответ: цементно-песчаная стяжка сохнет примерно неделю на каждый сантиметр толщины, но это правило работает только до 4 см. Дальше высыхание заметно замедляется, и стяжка 8 см сохнет не 56 дней, а 70–90. Ниже таблица по толщине, отдельно сроки под каждое покрытие и способ проверить, действительно ли основание сухое.
Сколько сохнет стяжка по толщине
| Толщина | Полное высыхание | Осторожно ходить |
|---|---|---|
| 20 мм | 14 дней | 2–3 дня |
| 30 мм | 21 день | 2–3 дня |
| 40 мм | 28 дней | 3 дня |
| 50 мм | 38–43 дня | 3–4 дня |
| 60 мм | 48–58 дней | 3–4 дня |
| 80 мм | 70–90 дней | 4–5 дней |
Полусухая стяжка — отдельный случай: по ней осторожно ходят уже через 12 часов, потому что воды в растворе втрое меньше. Полное высыхание при этом сокращается не так сильно, как кажется, и для 50 мм составляет около месяца.
Высыхание и набор прочности — это разные процессы
Вот главная причина, почему сроки в разных источниках выглядят несовместимыми. В стяжке одновременно идут две разные вещи, и их постоянно путают:
- Набор прочности — это гидратация, химическая реакция цемента с водой. Она длится 28 суток и почти не зависит от толщины слоя.
- Высыхание — это выход лишней влаги наружу. Оно прямо зависит от толщины: чем глубже лежит вода, тем дольше ей идти.
Для стяжки 40 мм оба срока случайно совпадают — 28 дней. Именно из-за этого совпадения «28 дней» и разошлось как универсальная цифра. Но универсальна она только для прочности. При толщине 80 мм прочность так же наберётся за 28 суток, а сохнуть стяжка будет ещё два месяца — и покрытие на неё в это время укладывать нельзя, хотя ходить по ней уже совершенно безопасно.
Практический вывод: если источник называет один срок и не говорит, о чём он — о прочности или о влаге, — этим сроком руководствоваться нельзя.
Почему «неделя на сантиметр» перестаёт работать после 4 см
Влага выходит только через открытую поверхность: снизу обычно гидроизоляция или плита, по бокам — стены. Поэтому путь воды тем длиннее, чем толще стяжка, и каждый следующий сантиметр сохнет медленнее предыдущего. На практике после 40 мм добавляют не 7, а 10–15 дней на каждый сантиметр.
Из-за этого расчёт «7 × 5 = 35 дней» для стяжки 50 мм, который встречается в статьях, занижен: реально выходит 38–43 дня.
Когда можно укладывать покрытие
Срок зависит не от стяжки, а от того, что на неё ляжет. Покрытия, пропускающие пар, терпят остаточную влагу; те, что не пропускают, замыкают её под собой — и тогда влага идёт в само покрытие.
| Покрытие | Когда укладывать | Почему именно так |
|---|---|---|
| Плитка, керамогранит на цементном клее | от 14 дней | клей и швы паропроницаемы, влага продолжает выходить через них |
| Самовыравниватель поверх стяжки | 7–14 дней | по инструкции смеси; это тоже цементный слой |
| Ламинат, паркетная доска | от 21 дня, а при слое более 40 мм — полный срок из таблицы | древесина от влаги разбухает необратимо |
| Линолеум, виниловая плитка, ПВХ | только полный срок | сплошная плёнка замыкает пар; снизу появляется грибок |
| Ковровое покрытие | только полный срок | основа на латексе ведёт себя как плёнка |
| Тёплый пол в стяжке | не включать раньше 28 дней | быстрый нагрев сырой стяжки даёт трещины |
Тёплый пол после 28 дней выводят на режим постепенно: повышать температуру примерно на 5 °C в сутки, пока не дойдёт до рабочей.
От чего зависит срок
- Температура. Оптимум — 20–25 °C. При 5–10 °C высыхание почти останавливается, а ниже нуля вода в стяжке замерзает и разрушает её структуру.
- Влажность воздуха. Норма — 60–65 %. В сыром непроветриваемом помещении срок вырастает вдвое.
- Проветривание без сквозняка. Воздух должен двигаться, но сквозняк сушит поверхность неравномерно.
- Что под стяжкой. По гидроизоляции или утеплителю влага идёт только вверх — дольше. По голой бетонной плите часть уходит вниз.
- Тип смеси. Гипсовая стяжка схватывается за 3–4 часа и сохнет около недели, цементная — по таблице выше.
Почему не стоит сушить быстрее
Совет поставить тепловентилятор или обогреватель встретить легко, но он вредный. Гидратации нужна вода: если поверхность высохнет раньше, чем цемент её использует, верхний слой не наберёт прочности. Признаки у такой стяжки характерные — она пылит, шелушится и трескается сеткой, а держать покрытие уже не может.
Первые 7–10 дней стяжку наоборот увлажняют: накрывают плёнкой и раз в сутки смачивают водой. Это не замедляет дело, а обеспечивает прочность, за которой потом и пойдёт нормальное высыхание.
Как проверить, что стяжка сухая
Срок из таблицы — ориентир, а не гарантия. Проверка занимает сутки и не требует приборов:
- Положите на стяжку лист бумаги или салфетку.
- Накройте его полиэтиленом примерно 1 × 1 м и приклейте плёнку скотчем по всему периметру.
- Оставьте на 24 часа.
- Посмотрите: если на плёнке изнутри конденсат, а бумага отсырела или потемнела — стяжка ещё сырая. Сухая бумага и чистая плёнка означают, что можно укладывать покрытие.
Проверять нужно в нескольких местах, обязательно в центре помещения и в самом толстом месте слоя — по краям стяжка сохнет быстрее. Мастера пользуются прибором (CM-метод): для цементной стяжки под ламинат и паркет ориентируются примерно на 2 % остаточной влаги, для гипсовой — меньше.
Коротко
- До 4 см — неделя на сантиметр. Свыше 4 см — 10–15 дней на каждый следующий.
- 28 дней — это срок набора прочности, а не высыхания. Для 40 мм они совпадают, дальше расходятся.
- Плитку можно укладывать от 14 дней, ламинат от 21, линолеум — только по полному сроку.
- Первую декаду стяжку увлажняют, а не сушат.
- Перед укладкой покрытия — тест плёнкой на сутки, в нескольких местах.
