Коротка відповідь: цементно-піщана стяжка сохне приблизно тиждень на кожен сантиметр товщини, але це правило працює тільки до 4 см. Далі висихання помітно вповільнюється, і стяжка 8 см сохне не 56 днів, а 70–90. Нижче таблиця за товщиною, окремо строки під кожне покриття й спосіб перевірити, чи основа справді суха.

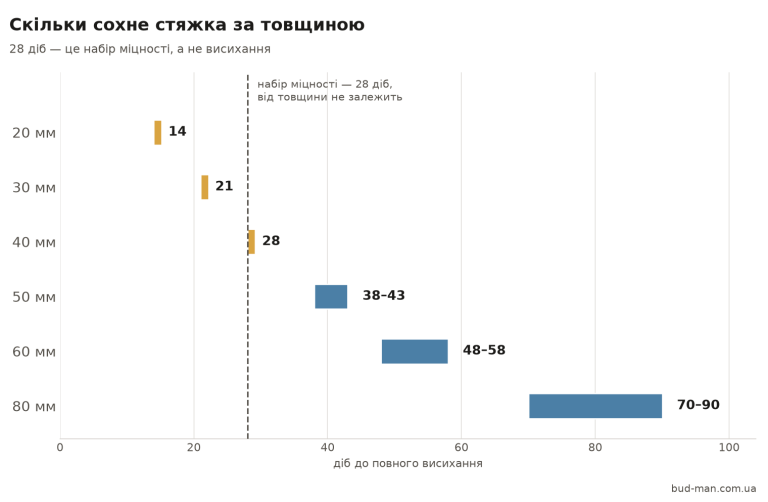

Скільки сохне стяжка за товщиною
| Товщина | Повне висихання | Обережно ходити |
|---|---|---|
| 20 мм | 14 днів | 2–3 дні |
| 30 мм | 21 день | 2–3 дні |
| 40 мм | 28 днів | 3 дні |
| 50 мм | 38–43 дні | 3–4 дні |
| 60 мм | 48–58 днів | 3–4 дні |
| 80 мм | 70–90 днів | 4–5 днів |
Напівсуха стяжка — окремий випадок: по ній обережно ходять уже через 12 годин, бо води в розчині втричі менше. Повне висихання при цьому скорочується не так сильно, як здається, і для 50 мм становить близько місяця.
Висихання і набір міцності — це різні процеси
Ось головна причина, чому строки в різних джерелах виглядають несумісними. У стяжці одночасно відбуваються дві різні речі, і їх постійно плутають:
- Набір міцності — це гідратація, хімічна реакція цементу з водою. Вона триває 28 діб і майже не залежить від товщини шару.
- Висихання — це вихід зайвої вологи назовні. Воно прямо залежить від товщини: чим глибше лежить вода, тим довше їй іти.
Для стяжки 40 мм обидва строки випадково збігаються — 28 днів. Саме через цей збіг «28 днів» і розійшлося як універсальна цифра. Але вона універсальна лише для міцності. При товщині 80 мм міцність так само набереться за 28 діб, а сохнути стяжка буде ще два місяці — і покриття на неї в цей час класти не можна, хоч ходити по ній уже цілком безпечно.
Практичний висновок: якщо джерело називає один строк і не каже, про що він — про міцність чи про вологу, — цим строком керуватися не можна.
Чому «тиждень на сантиметр» перестає працювати після 4 см
Волога виходить лише через відкриту поверхню: знизу зазвичай гідроізоляція або плита, з боків — стіни. Тому шлях води тим довший, чим товща стяжка, і кожен наступний сантиметр сохне повільніше за попередній. На практиці після 40 мм додають не 7, а 10–15 днів на кожен сантиметр.
Через це розрахунок «7 × 5 = 35 днів» для стяжки 50 мм, який трапляється в статтях, занижений: реально виходить 38–43 дні.
Коли можна класти покриття
Строк залежить не від стяжки, а від того, що на неї ляже. Покриття, які пропускають пару, терплять залишкову вологу; ті, що не пропускають, замикають її під собою — і тоді волога йде в саме покриття.
| Покриття | Коли класти | Чому саме так |
|---|---|---|
| Плитка, керамограніт на цементному клею | від 14 днів | клей і шви паропроникні, волога далі виходить крізь них |
| Самовирівнювач поверх стяжки | 7–14 днів | за інструкцією суміші; це теж цементний шар |
| Ламінат, паркетна дошка | від 21 дня, а при шарі понад 40 мм — повний строк із таблиці | деревина від вологи розбухає незворотно |
| Лінолеум, вінілова плитка, ПВХ | тільки повний строк | суцільна плівка замикає пару; знизу з’являється грибок |
| Килимове покриття | тільки повний строк | основа на латексі поводиться як плівка |
| Тепла підлога в стяжці | не вмикати раніше 28 днів | швидкий нагрів сирої стяжки дає тріщини |
Теплу підлогу після 28 днів виводять на режим поступово: підвищувати температуру приблизно на 5 °C на добу, доки не дійде до робочої.
Від чого залежить строк
- Температура. Оптимум — 20–25 °C. При 5–10 °C висихання майже спиняється, а нижче нуля вода в стяжці замерзає й руйнує її структуру.
- Вологість повітря. Норма — 60–65 %. У сирому непровітрюваному приміщенні строк зростає вдвічі.
- Провітрювання без наскрізного вітру. Повітря має рухатися, але протяг сушить поверхню нерівномірно.
- Що під стяжкою. По гідроізоляції або утеплювачу волога йде лише вгору — довше. По голій бетонній плиті частина йде вниз.
- Тип суміші. Гіпсова стяжка схоплюється за 3–4 години й сохне близько тижня, цементна — за таблицею вище.
Чому не варто сушити швидше
Пораду поставити тепловентилятор або обігрівач зустріти легко, але вона шкідлива. Гідратації потрібна вода: якщо поверхня висохне раніше, ніж цемент її використає, верхній шар не набере міцності. Ознаки в такої стяжки характерні — вона пилить, шелушиться й тріскається сіткою, а тримати покриття вже не може.
Перші 7–10 днів стяжку навпаки зволожують: накривають плівкою й раз на добу змочують водою. Це не сповільнює справу, а забезпечує міцність, за якою потім і піде нормальне висихання.
Як перевірити, що стяжка суха
Строк із таблиці — орієнтир, а не гарантія. Перевірка займає добу й не потребує приладів:
- Покладіть на стяжку аркуш паперу або серветку.
- Накрийте його поліетиленом приблизно 1 × 1 м і приклейте плівку скотчем по всьому периметру.
- Залиште на 24 години.
- Подивіться: якщо на плівці зсередини конденсат, а папір відволог або потемнів — стяжка ще сира. Сухий папір і чиста плівка означають, що можна класти покриття.
Перевіряти треба в кількох місцях, обов’язково в центрі приміщення й у найтовщому місці шару — по краях стяжка сохне швидше. Майстри користуються приладом (CM-метод): для цементної стяжки під ламінат і паркет орієнтуються приблизно на 2 % залишкової вологи, для гіпсової — менше.
Коротко
- До 4 см — тиждень на сантиметр. Понад 4 см — 10–15 днів на кожен наступний.
- 28 днів — це строк набору міцності, а не висихання. Для 40 мм вони збігаються, далі розходяться.
- Плитку можна класти від 14 днів, ламінат від 21, лінолеум — лише за повним строком.
- Першу декаду стяжку зволожують, а не сушать.
- Перед укладанням покриття — тест плівкою на добу, у кількох місцях.
